Storsatsning på Rya – fjärrvärmen ska bli förnybar

24/10/2024, 09:50
Bildkälla: Göteborg Energi.

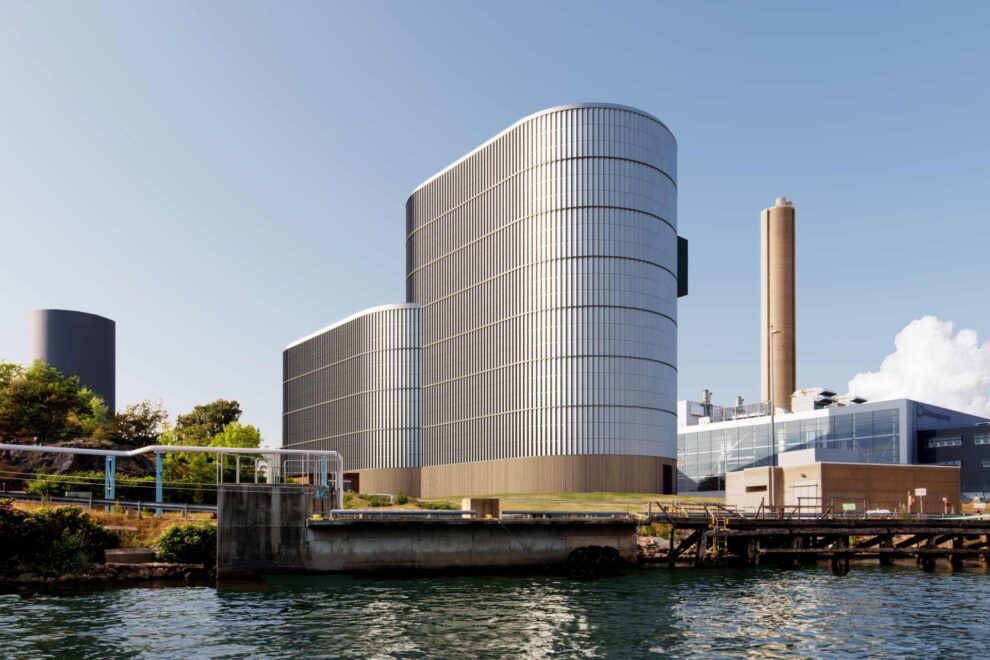

Bildkälla: Göteborg Energi.

Intill Göteborg Energis befintliga anläggning Rya kraftvärmeverk byggs en ny biobränsleeldad ångpanna. Målet är att göra fjärrvärmen i Göteborg återvunnen och förnybar, och för att bygga så smart som möjligt har man valt att integrera den nya pannan med befintlig anläggning. Vi har pratat med Göteborg Energi som i och med projektet gör sin största klimatinvestering någonsin.

År 2020 vässade Göteborg Energi sina klimatambitioner och beslutade att all fjärrvärme, senast vid utgången av 2025, ska baseras på förnybara och återvunna källor. Därför bygger man nu en ny biobränsleeldad ångpanna på Ryaområdet – en satsning som beskrivs som bolagets största klimatinvestering någonsin. Första spadtaget togs i november 2023.

– Vi bygger en ny biokraftvärmeanläggning som via sin biobränsleeldade ångpanna med tillhörande bränslehantering kommer kunna leverera cirka 156 megawatt värme, och 39 megawatt el till det lokala energisystemet. Det gör att den totala kapaciteten för Rya kraftvärmeverk blir 465 megawatt värme och 260 megawatt el, berättar Annsofie Rajgård, verksamhetsområdeschef för planering och projekt på Göteborg Energi, och tillägger:

Annsofie Rajgård, verksamhetsområdeschef för planering och projekt, och Maria Östman, projektledare för projekt Biokraftvärme Rya, på Göteborg Energi. Bild: Cecilia Erdalen


– Den nya pannan kommer vi att integrera med vår befintliga kraftvärmeanläggning på området. Rya kraftvärmeverk består idag av tre linjer för produktion av fjärrvärme och el, men redan när vi byggde anläggningen förbereddes det för en fjärde linje. Den linjen nyttjar vi nu när vi integrerar den nya pannan. Detta gör att vi kan samutnyttja befintlig utrustning som exempelvis ångturbin, skorsten och nätanslutning och på så vis hålla nere resursbehovet och investeringskostnaden.

Bygger ny funktionalitet

I och med investeringen så ska man inte bara få en ny biokraftvärmeanläggning – man ska också få ett större skop med möjligheter att elda både gas, olja och biobränslen på anläggningen. Det ska ge ”nya” Rya kraftvärmeverk en hög flexibilitet.

– Det man ser på platsen är att vi bygger en ny, stor anläggning men vi bygger också in en helt ny funktionalitet på vår befintliga anläggning. Kraftvärmeverket byggs till i både storlek och flexibilitet och genom att kunna elda både olja, gas och biobränslen får kraftverket en helt ny bränsleflexibilitet och lastflexibilitet, berättar Maria Östman, Göteborg Energis projektledare för projektet.

Genom att bygga in sig i befintlig infrastruktur vill man också spara på både pengar och miljö.

Bildkälla: Göteborg Energi.


– Anläggningen byggs på tidigare använd mark som redan är miljöbelastad – men som vi nu gått in och sanerat och gjort något fint av. Det känns väldigt bra att kunna återanvända mark i stället för att behöva ta ny oanvänd mark i anspråk, säger Maria Östman.

Tight tidsplan

Att bygga den nya biokraftanläggningen är ett projekt som ska färdigställas innan slutet av 2025, och målet är att anläggningen ska leverera värme till fjärrvärmenätet i december 2025.

– Det innebär att vi har en väldigt tight tidsplan. För att hinna med projekterar vi delar parallellt med att andra börjar byggas, så man kan säga att alla delar av projektet pågår samtidigt. Det kräver en stor samordning och hade aldrig gått om inte alla inblandade jobbade tillsammans mot samma mål. Vi har både entreprenörerna, vår styrelse och politiken med oss och det är häftigt att se vad man kan skapa när alla jobbar tillsammans, säger Maria Östman.

Annsofie Rajgård håller med och avslutar:

– Ja, det är väldigt många människor som ska vistas på en liten yta samtidigt. Det är enda sättet för oss att få klart projektet i tid. Det gör samarbetet till en otroligt viktig del i projektet, och vi är väldigt glada att samordningen fungerar så bra.


Faktaruta:

  • Fakta: Investering i biobränsleeldad ångpanna
  • Den beslutade investeringen är 2,53 miljarder kronor – den största klimatinvesteringen som Göteborg Energi har genomfört.
  • Den ny biobränsleeldade ångpannan beräknas bidra med 156 megawatt värme och 39 megawatt el till det lokala energisystemet.
  • Planerad driftsättning för anläggningen är december 2025.
  • Pannan levereras av Valmet, den yttre bränslehanteringen levereras av Raumaster och mark- och betongarbeten genomförs av Veidekke Entreprenad.
  • Anläggningen, lokaliserad vid Göteborgs hamninlopp, har fått en gestaltning av en kakelugn.
Göteborg Energi
