Svenska kraftnät har beslutat om ett av tre åtgärdspaket inom ramen för en långsiktig nätutvecklingsplan för Södra Sverige.
Skåne Syd ska säkerställa det långsiktiga elbehovet och möjliggöra anslutning av ny elproduktion.
I september 2024 fattades ett strategiskt beslut för en långsiktig utvecklingsstrategi för Skåne till 2045. Beslutet omfattade tre separata investeringspaket – Skåne Syd, Väst och Öst. Fullt utbyggt ska det öka den driftsäkra kapaciteten till regionen med över 1 000 megawatt.
Åtgärdspaket Skåne Syd omfattar 162 kilometer nya 400 kV-ledningar i tre projekt. Därtill ingår två nya 400 kV-stationer, Skåne Sydost och Skåne Nordost och utbyggnader i de befintliga stationer Arrie och Sege. Investeringskostnaden för åtgärdspaket uppgår till 7,4 miljarder kronor.

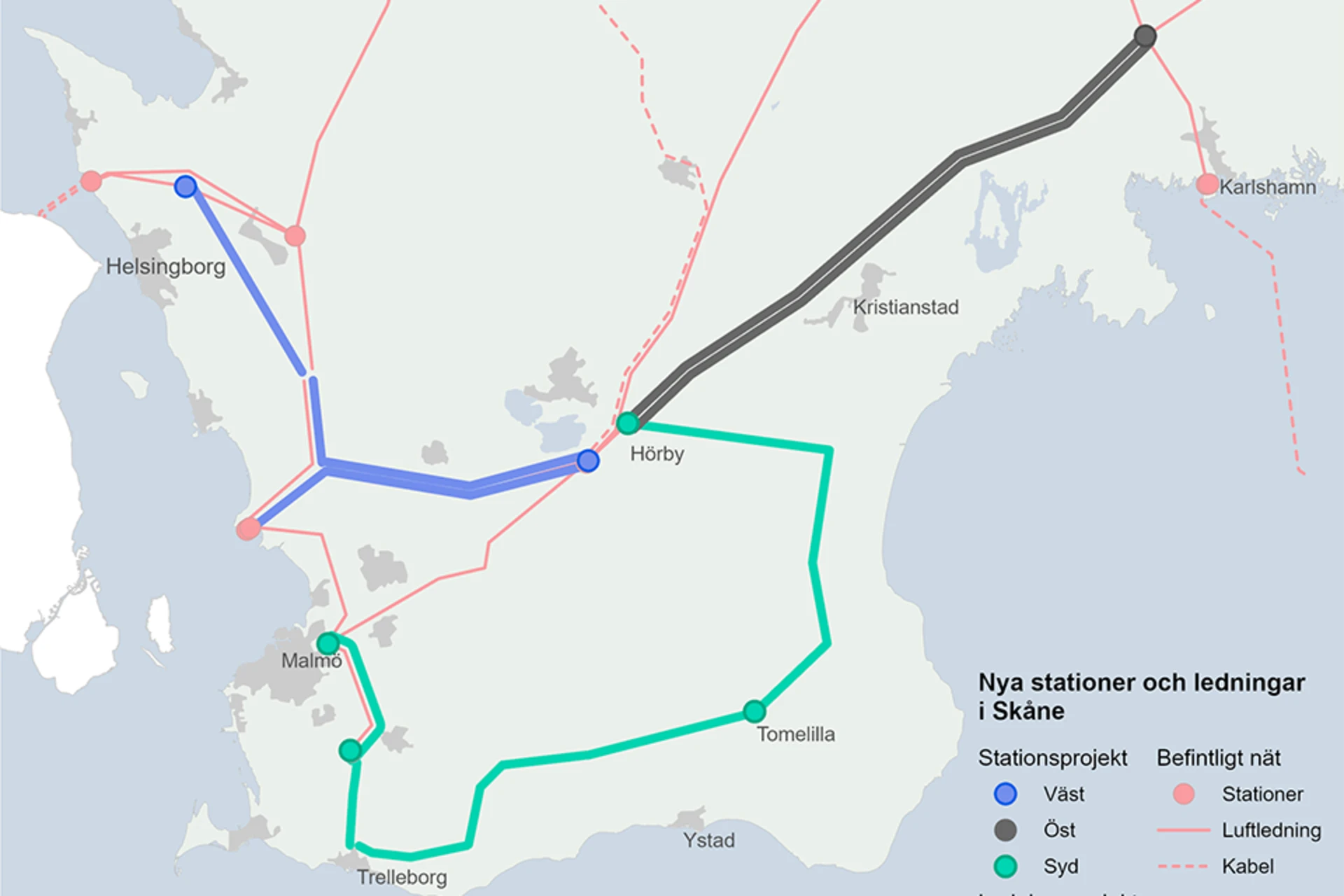

Ledningarna, som går från Malmö, runt södra och östra Skåne, upp till Hörby, planeras att tas i drift mellan 2036 och 2038.
– Efter att förnyat tre ledningar som förser Malmöregionen med el är kapacitetsbegränsningarna bortbyggda och i nuläget har vi ett stamnät med marginaler i Skåne. Men på längre sikt behöver vi arbeta proaktiva med att bygga ut ett stamnät som kan möta de behov vi ser under perioden 2035-2045 och framåt, säger Daniel Gustafsson, avdelningschef Kraftsystem på Svenska kraftnät.
För att minska markintrånget och påverkan på omgivningen planeras majoriteten av det nya 400 kV-ledningar att sambyggas med antingen 130 kV-ledningar eller med befintliga 400 kV-ledningar.
Kundservice: 08 – 400 22 620
Vd: Oscar Lundberg
Chefredaktör: Myrna Whitaker
Ägare: Lundros, ett fristående,
(redaktionellt oberoende bolag)
Org nr: 556856-4594
[email protected]
Copyright 2021 – 2026 | Branschaktuellt Sverige AB
