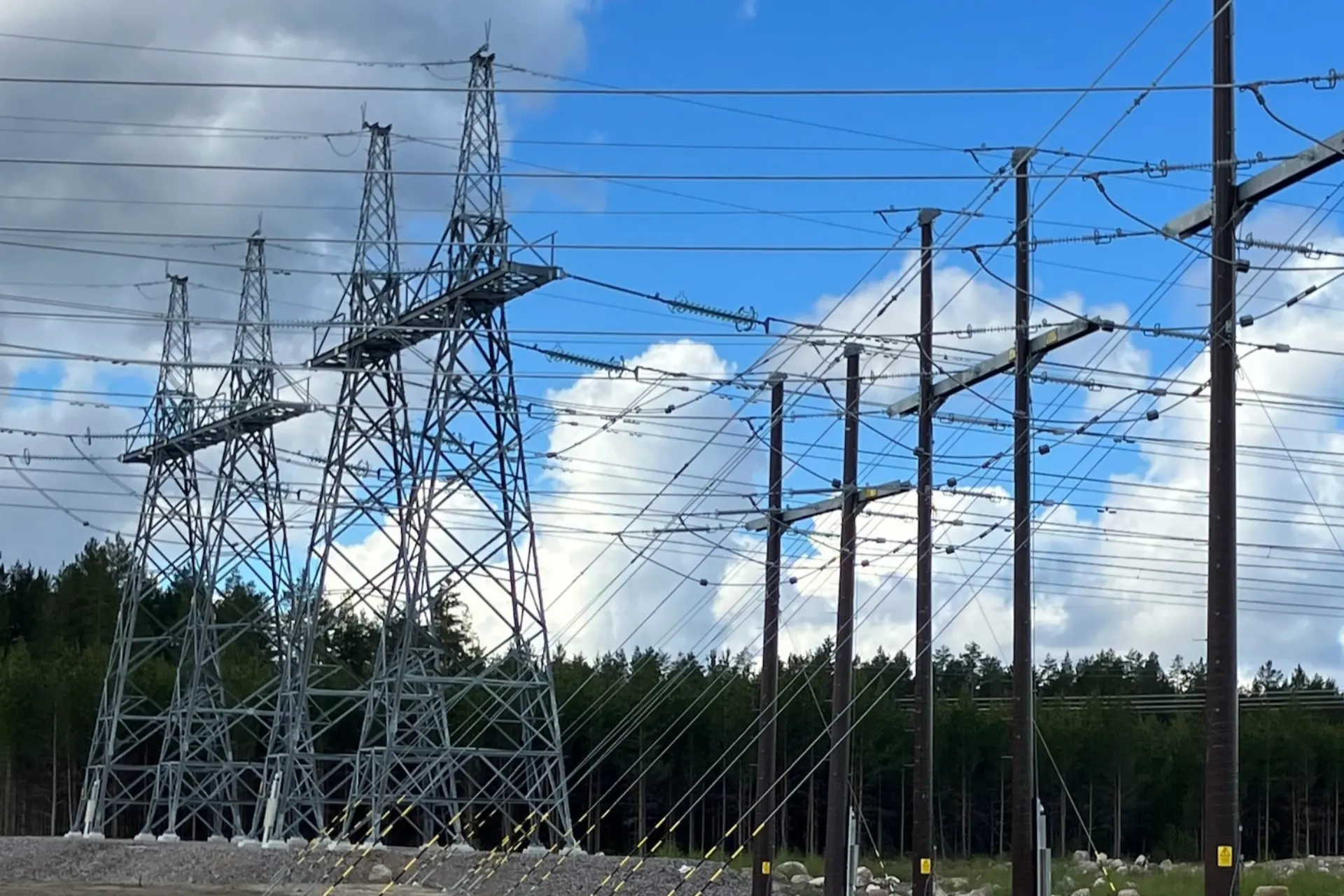

Fyra nya 130 kV-ledningar och två 400 kV-ledningar är nu i drift, tillsammans med den nya stamnätsstationen. Ett stort kliv för det omfattande elnätsprojektet mellan Gävle och Sandviken, som går från klarhet till klarhet.
Vattenfall Eldistribution har tagit viktiga delar av elnätsprojektet mellan Gävle och Sandviken i drift. Driftsättningen i Stackbo innebär att fyra nya 130 kV-ledningar och två 400 kV-ledningar nu är i drift. Det tillsammans med en ny stamnätsstation i Ängsberg södra.
Vägen dit var dock inte helt enkel. Den befintliga stationen i Ängsberg ligger nämligen i ett vattenskyddsområde och därför kunde inte byggas ut i tillräcklig omfattning.
Svenska kraftnät beviljade då dispens att förlänga stamnätet och bygga 400 kV-anläggningar utanför skyddsområdet. På så sätt kunde man dra ut stamnätet från vattenskyddsområdet och etablera en ny station i form av tidigare nämnda Ängsberg södra.
Bakgrunden till det mycket omfattande projektet är ett ökat effektbehov i regionen.
Förstärkningen skapar bättre förutsättningar både för framtida anslutningar och ett mer motståndskraftigt elsystem för boende, näringsliv och samhällsviktig verksamhet.
– Det känns bra att den här etappen nu är i mål. Arbetet har krävt omfattande samordning och anpassning, säger Mats Engstedt, ansvarig för anläggningsinvesteringar på Vattenfall Eldistribution.
Den avslutande etappen återstår innan projektet kan titulera sig helt klart.
Kundservice: 08 – 400 22 620
Vd: Oscar Lundberg
Chefredaktör: Myrna Whitaker
Ägare: Lundros, ett fristående,
(redaktionellt oberoende bolag)
Org nr: 556856-4594
[email protected]
Copyright 2021 – 2026 | Branschaktuellt Sverige AB
